Típusház 1 Mórahalom –
Elindult egy új otthon története!
Mintaházként kezdtük el építeni 1-es típusházunkat egy Mórahalmi telken 2025. októberében. Kövesd végig a ház teljes építési folyamatát az első lépésektől a kulcsátadásig. Naplónkban időrendben, fotókkal dokumentáljuk a kivitelezés főbb szakaszait, és röviden bemutatjuk, mi történik az egyes munkafázisok során.

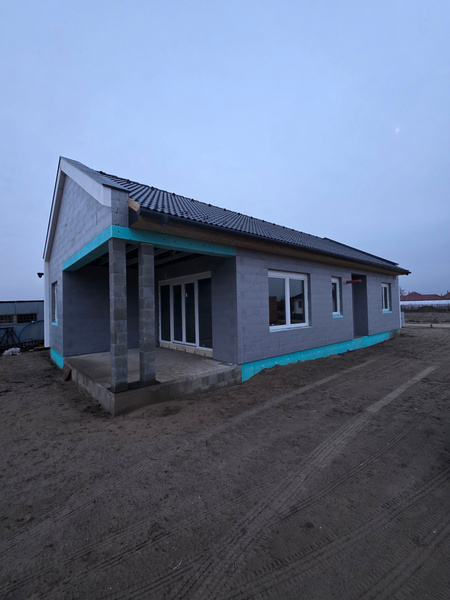

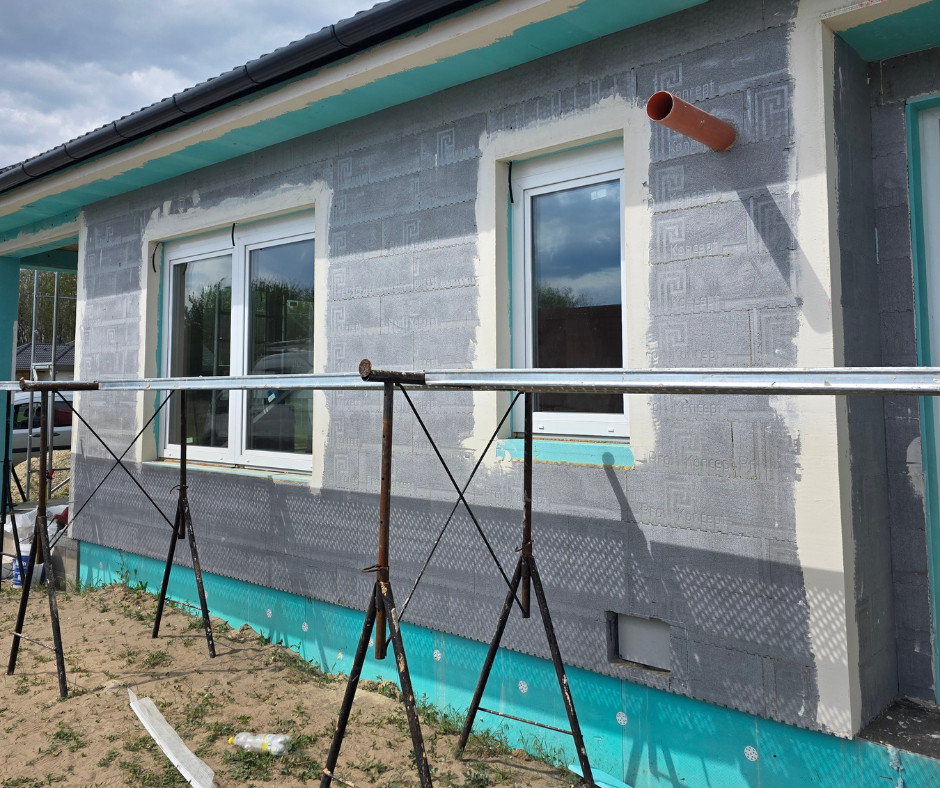

2026. január 29-30. — Bekerültek a nyílászárók
A nyílászárók beépítése általában rövid idő alatt elvégezhető, azonban az ütemezést most az időjárás is befolyásolta: Szegeden és környékén rendkívüli, évek óta nem tapasztalt havazás és hideg időjárás nehezítette a külső munkálatokat, ezért a kivitelezés néhány napot csúszott.

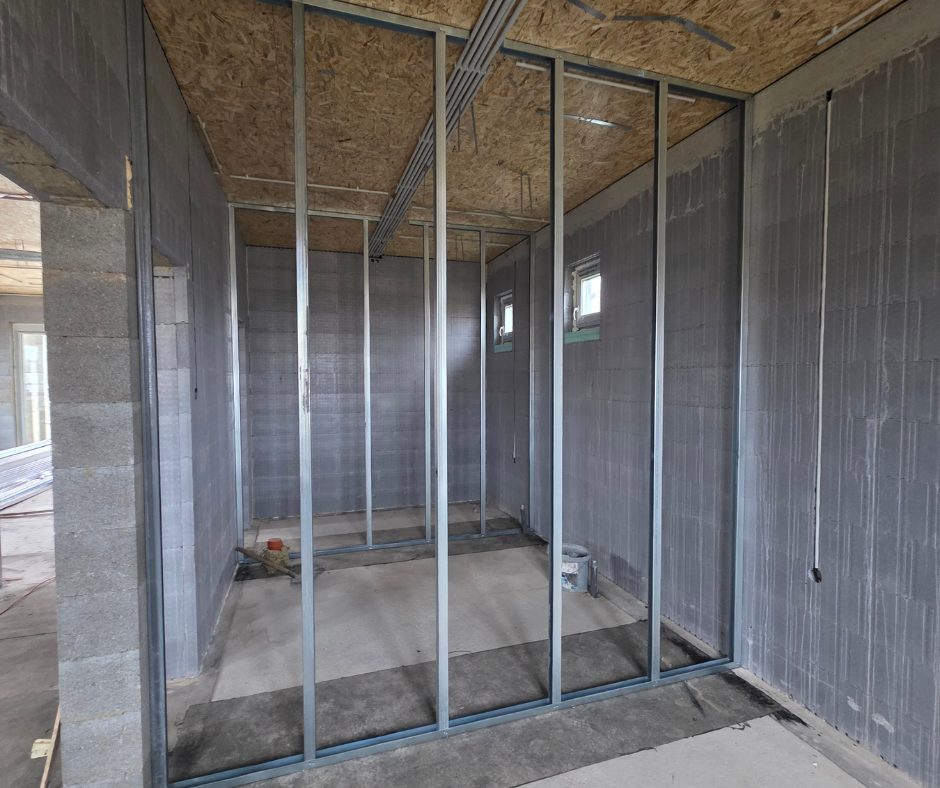

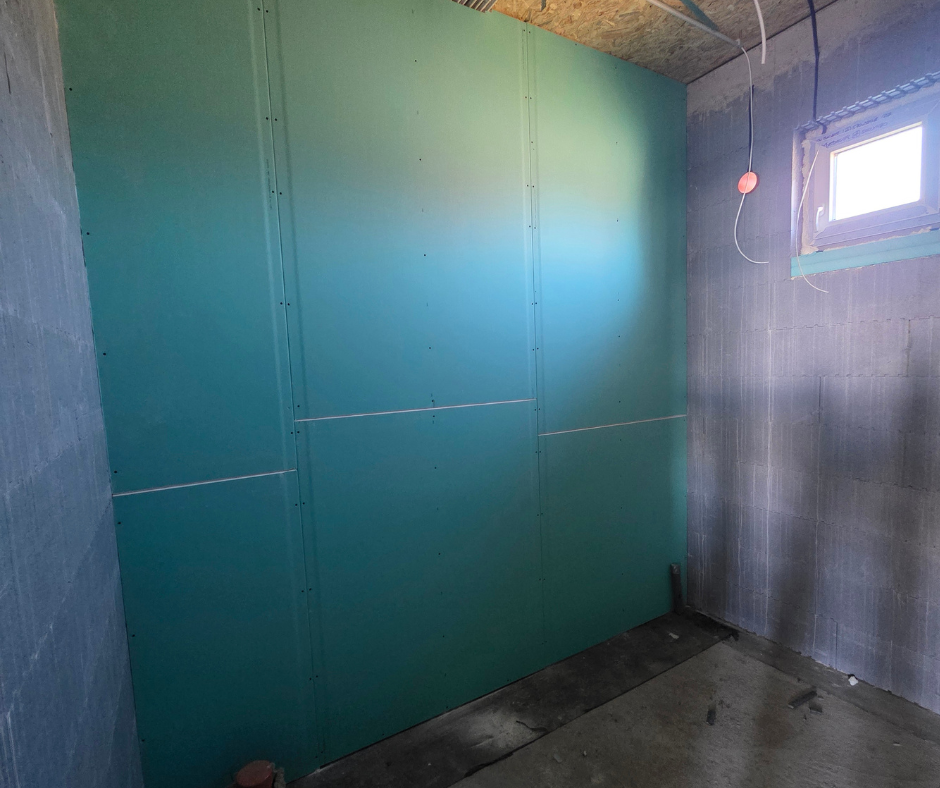

A szerkezet ezzel lezárult, és a kivitelezés következő szakasza már a belső térben folytatódik.
2025. december 8-18. — Elkészült a tetőszerkezet és felkerültek a cserepek

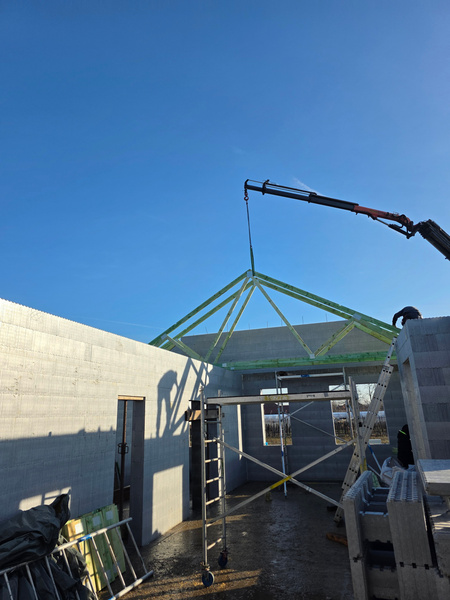

A koszorú elkészülte után felkerült a talpszelemen, majd megkezdődött az előregyártott, szeglemezes tetőszerkezet beemelése. Az előregyártott elemek pontos gyártási méretekkel készülnek, így a helyszíni szerelés gyorsan és pontosan végezhető el.

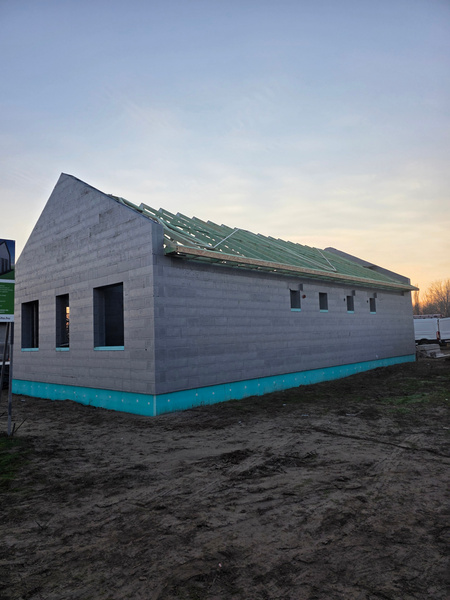

Rövid idő alatt kialakult a tető teljes váza, amely már jól láthatóvá tette az épület végleges formáját. Ezt követően elkészült a tetőlécezés is, amely a tetőfedés alátámasztását biztosítja.

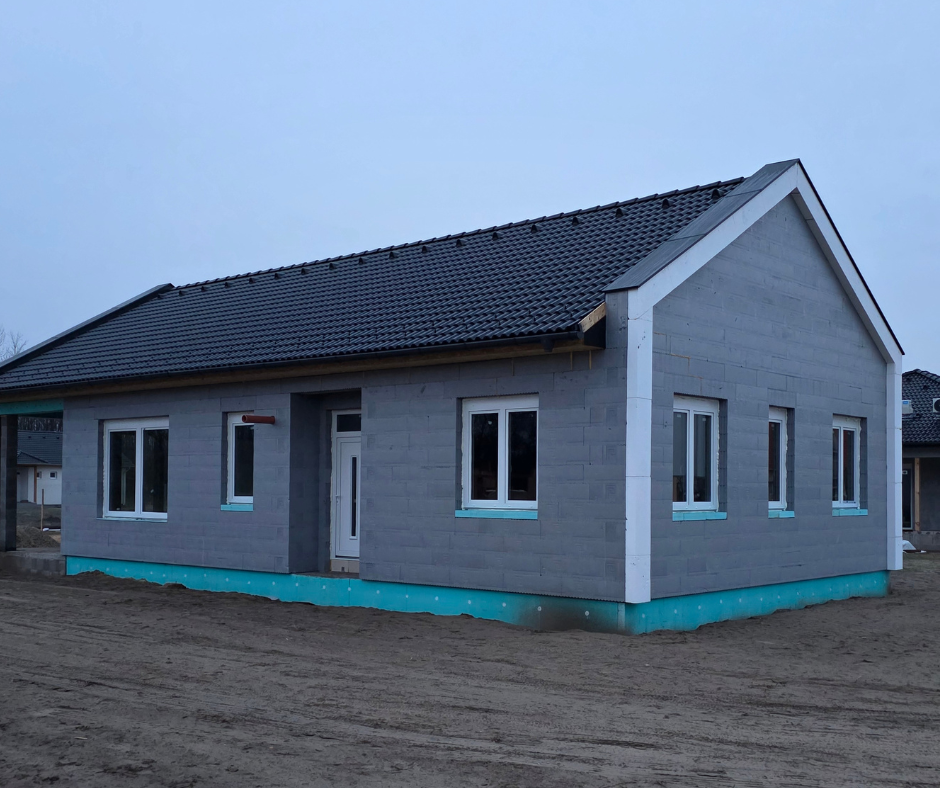

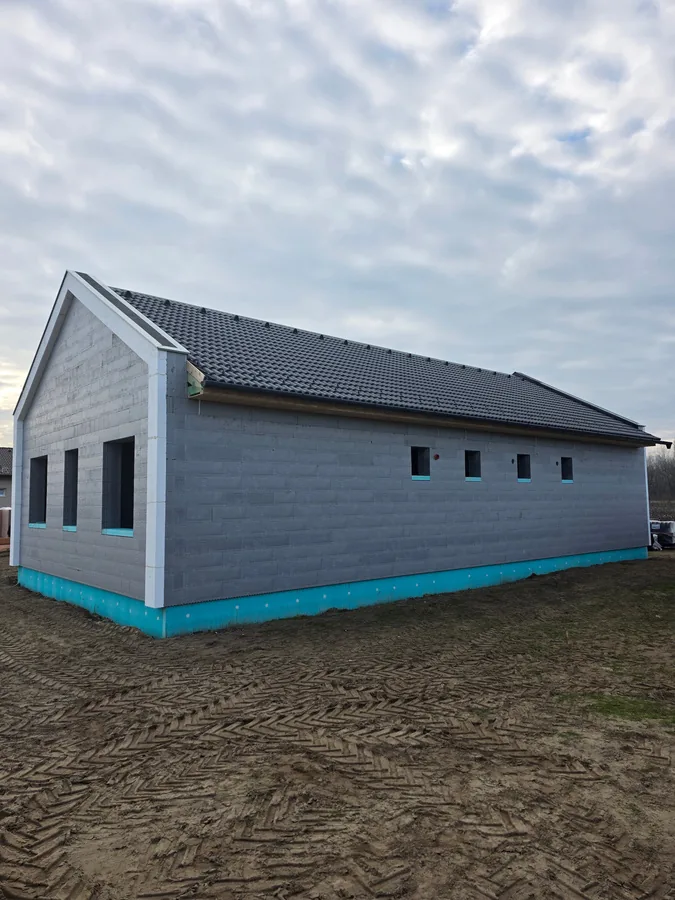

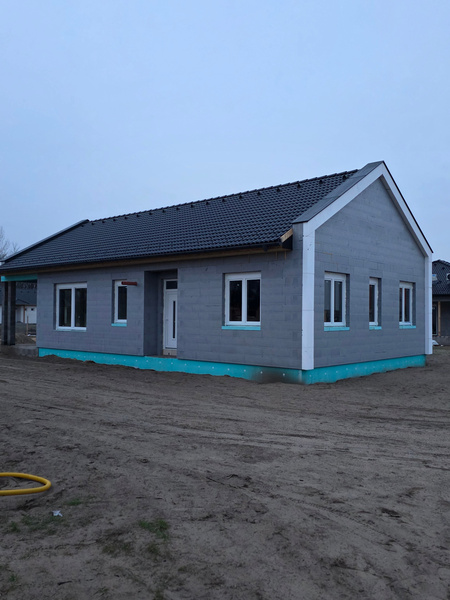

A bádogos munkák után megkezdődött a tetőfedés, és a cserepek felrakásával az épület időjárásállóvá vált.
2025. november 19. — Áthidalók és felső koszorú
A nyílászárók feletti áthidalók a ProKoncept saját, hőszigetelt elemeiből készültek. Ezek tehermentesítik az ajtók és ablakok fölötti falszakaszokat, miközben hőtechnikailag is kedvezőbbek, mert nem alakul ki hőhíd a nyílások felett.

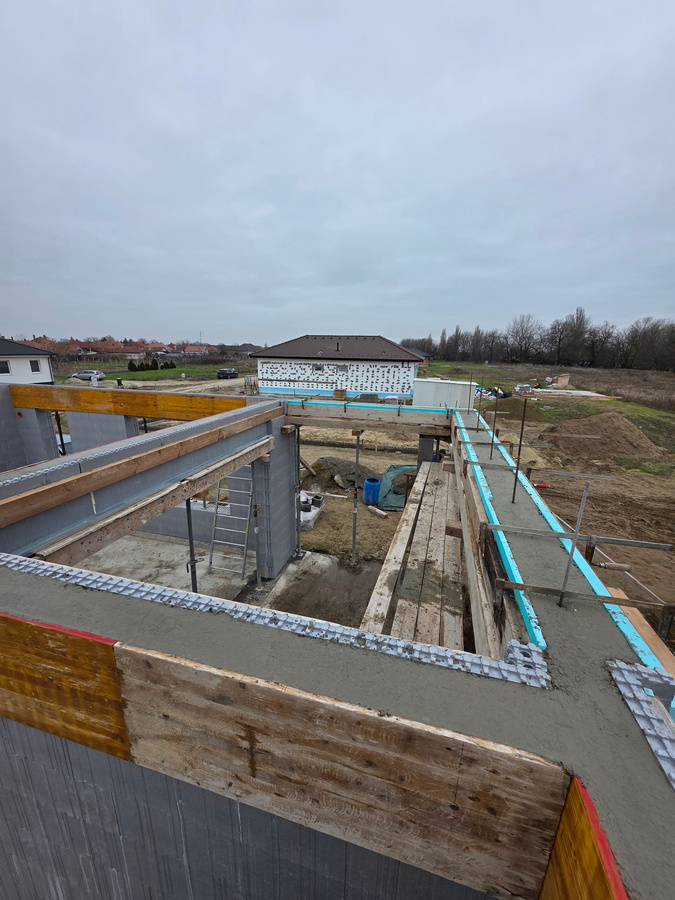

Ezt követően elkészítettük a csomópontok vasalását és a felső koszorút. A felső koszorú az épület egyik legfontosabb szerkezeti eleme: körbefut a falak tetején, és egyetlen egységként fogja össze az egész házat. Ennek köszönhetően az épület ellenállóbb a mozgásokkal és a terhelésekkel szemben.
A koszorú betonozása a statikai tervben előírt betonminőséggel készült el, ezzel a ház szerkezetileg teljessé vált, és megkezdhettük a tetőszerkezet előkészítését.

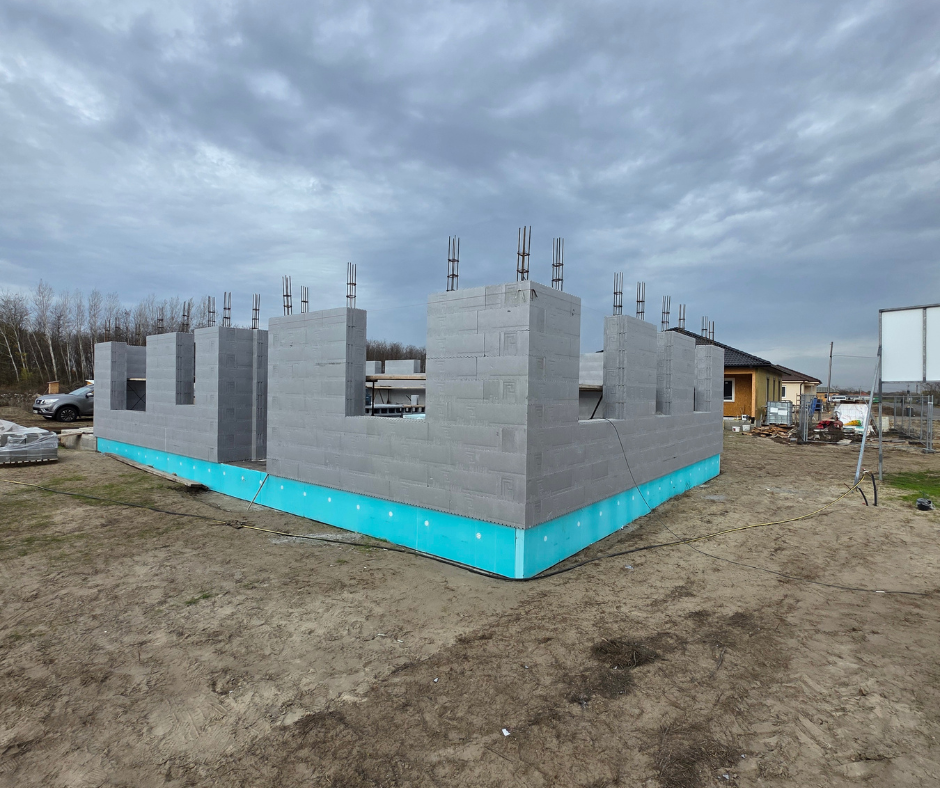

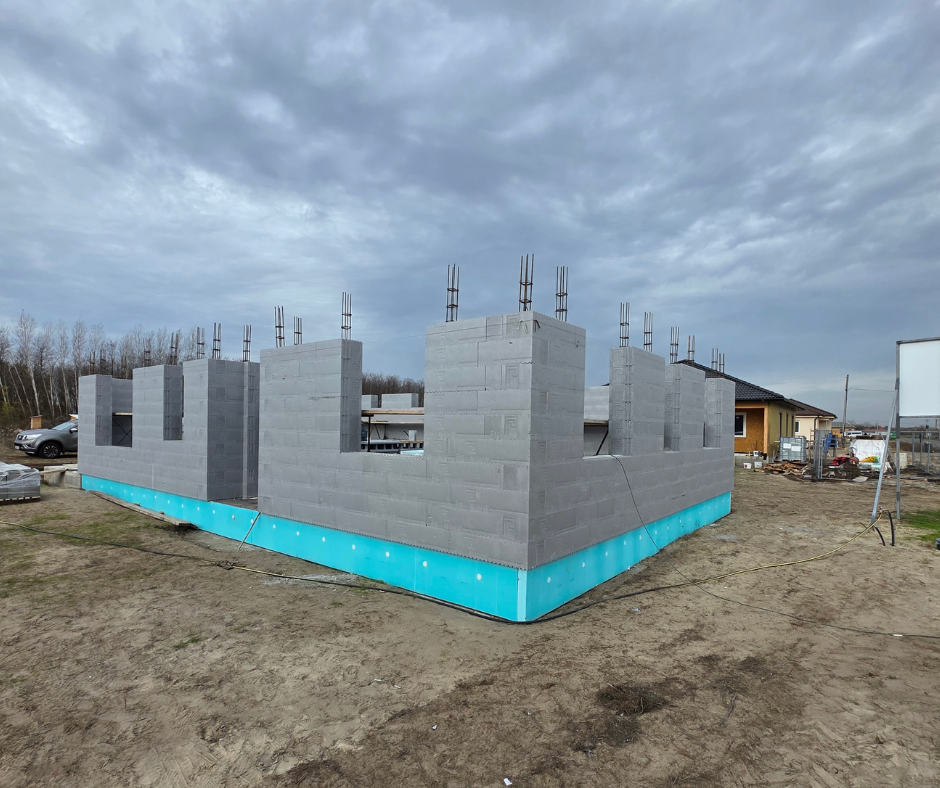

2025. november 5. — Megkezdődött a falazás

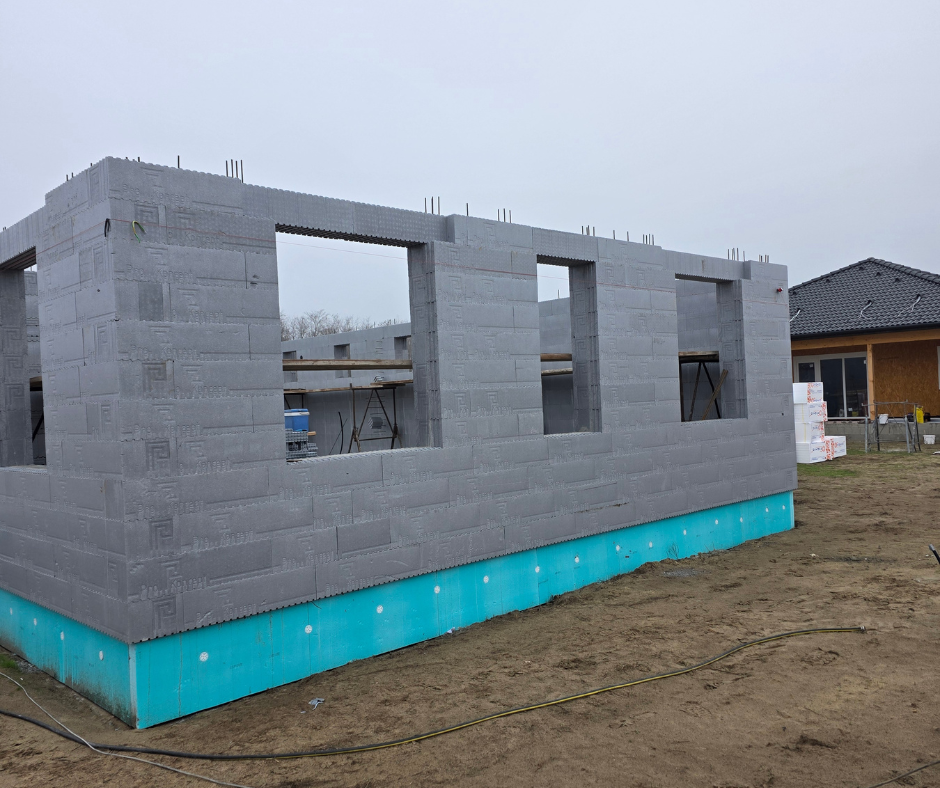

Az alap elkészülte után megkezdődött a felmenő falak építése ProKoncept rendszerrel. Az első sor falazóelemek elhelyezésével kirajzolódott az épület teljes körvonala a telken.
Ennél a technológiánál az első sor beállítása különösen fontos, mert az egész épület pontossága erre épül. A sor vízszintes és párhuzamos beállítását több irányból is ellenőriztük, így a további elemek pontosan illeszkednek egymáshoz, a falak egyenesek maradnak, és a későbbi burkolásoknál sem jelentkeznek eltérések.

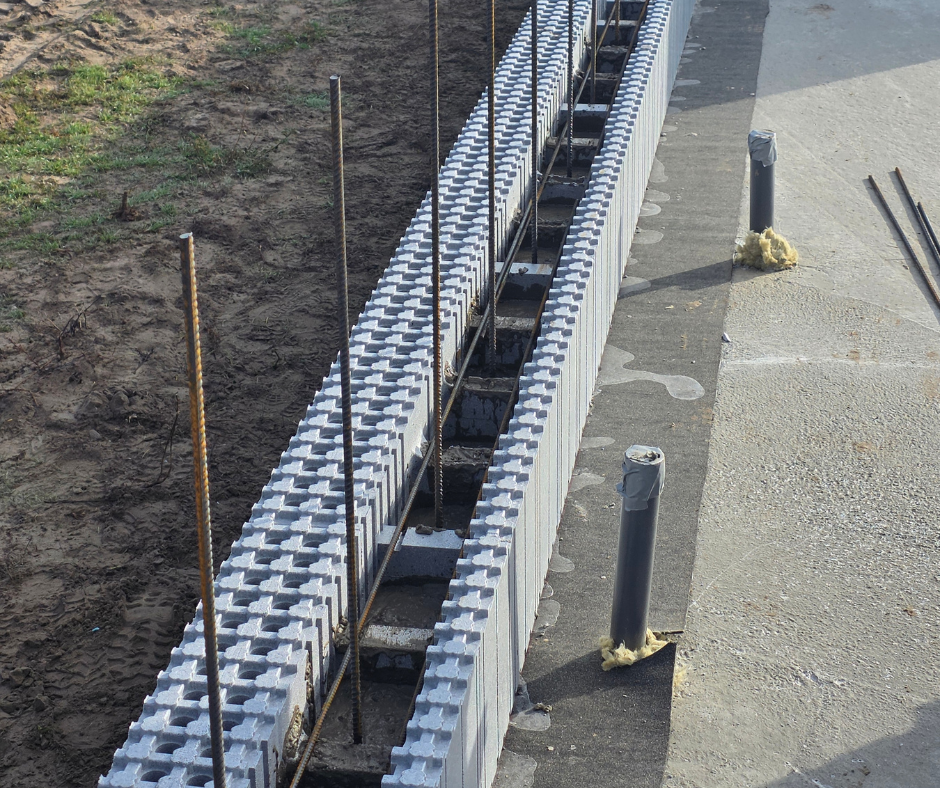

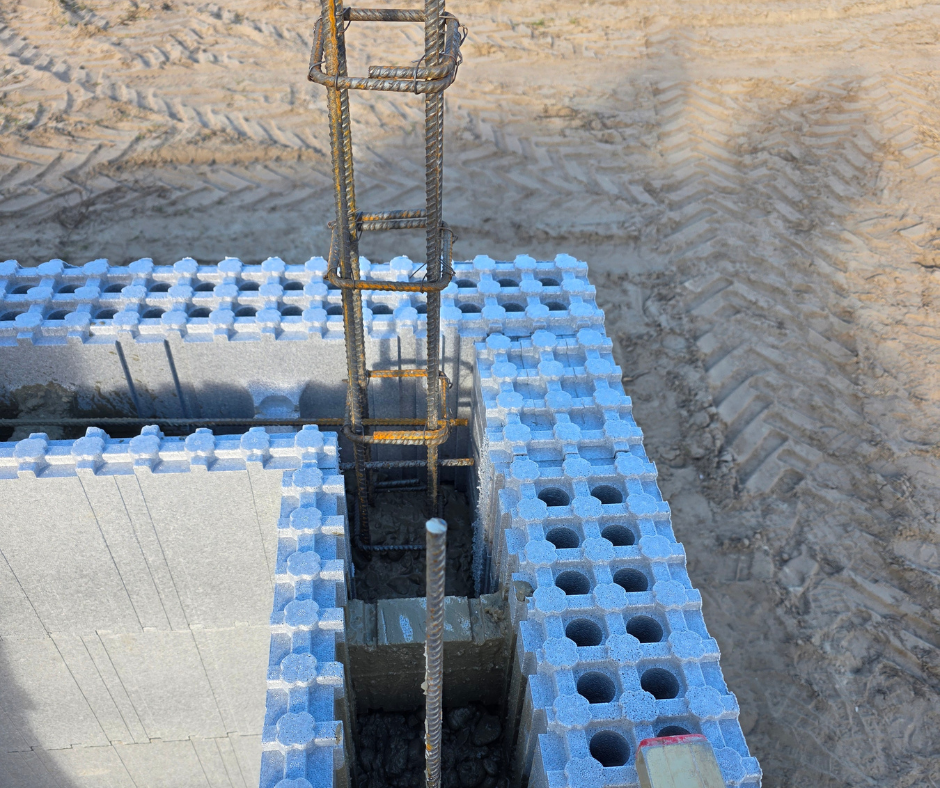

Az alapból induló függőleges és vízszintes vasalások a statikai terv alapján bekerültek a falazóelemekbe, amelyek kiemelten fontosak, ugyanis növelik az épület stabilitását.

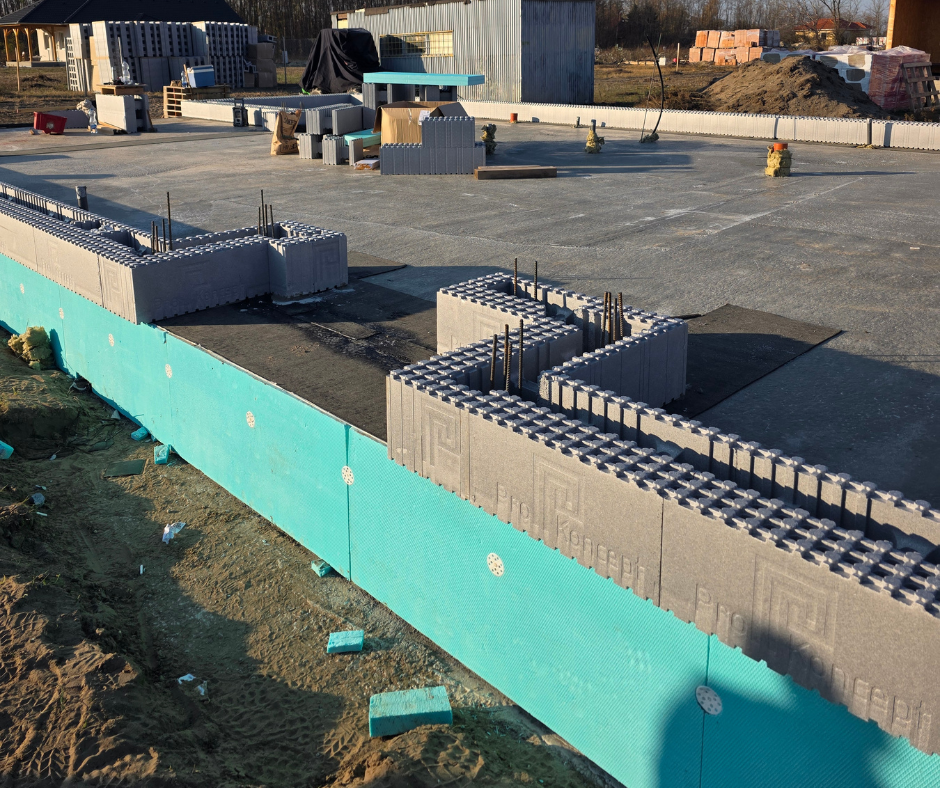

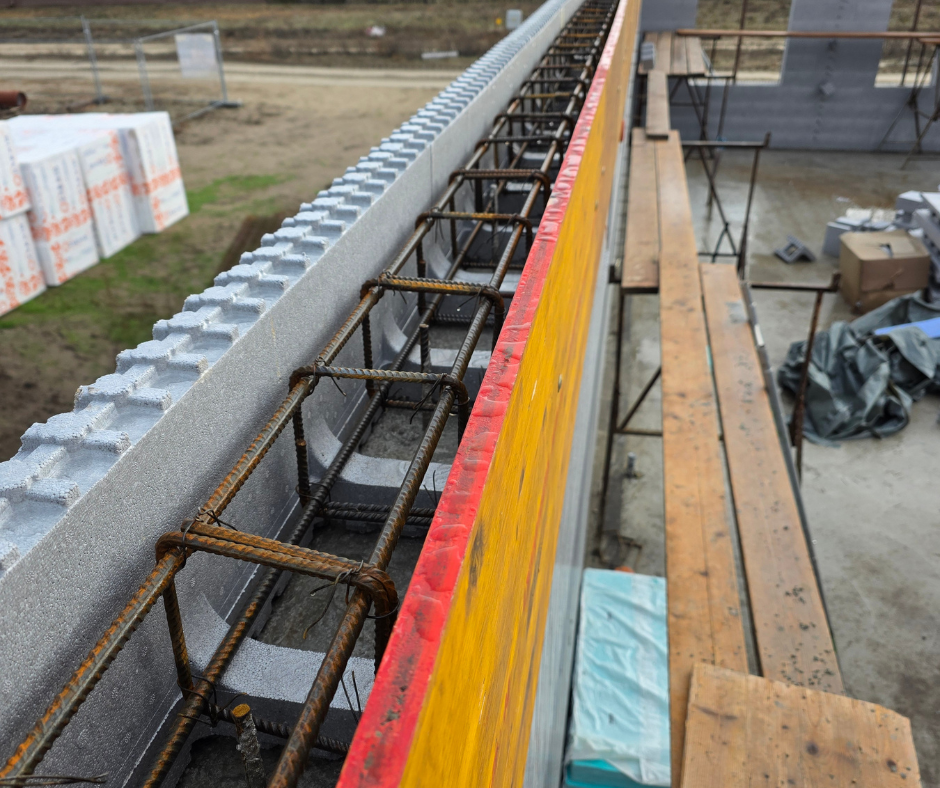

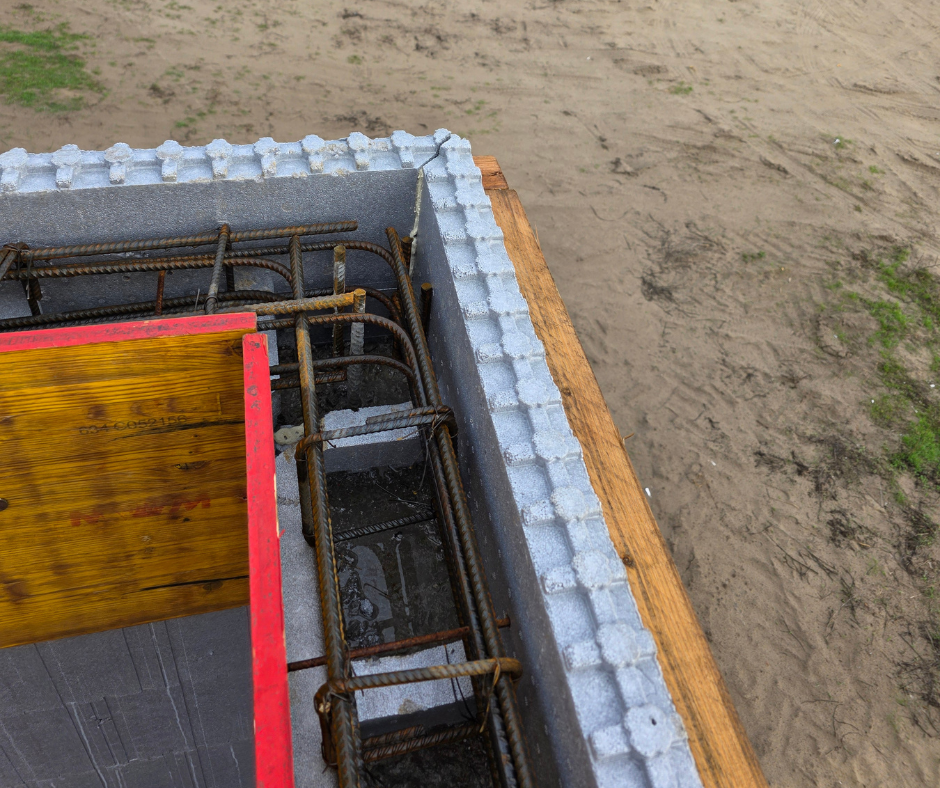

A ProKoncept rendszer előnye, hogy a tartószerkezet és a hőszigetelés egyszerre készül el: a vasalt betonmagot hőszigetelő réteg veszi körül, így a falazat már ebben a fázisban is kedvező hőtechnikai tulajdonságokkal rendelkezik.
A falak emelkedésével kialakultak az ablak- és ajtónyílások, ekkor vált igazán érzékelhetővé a helyiségek mérete és elrendezése.

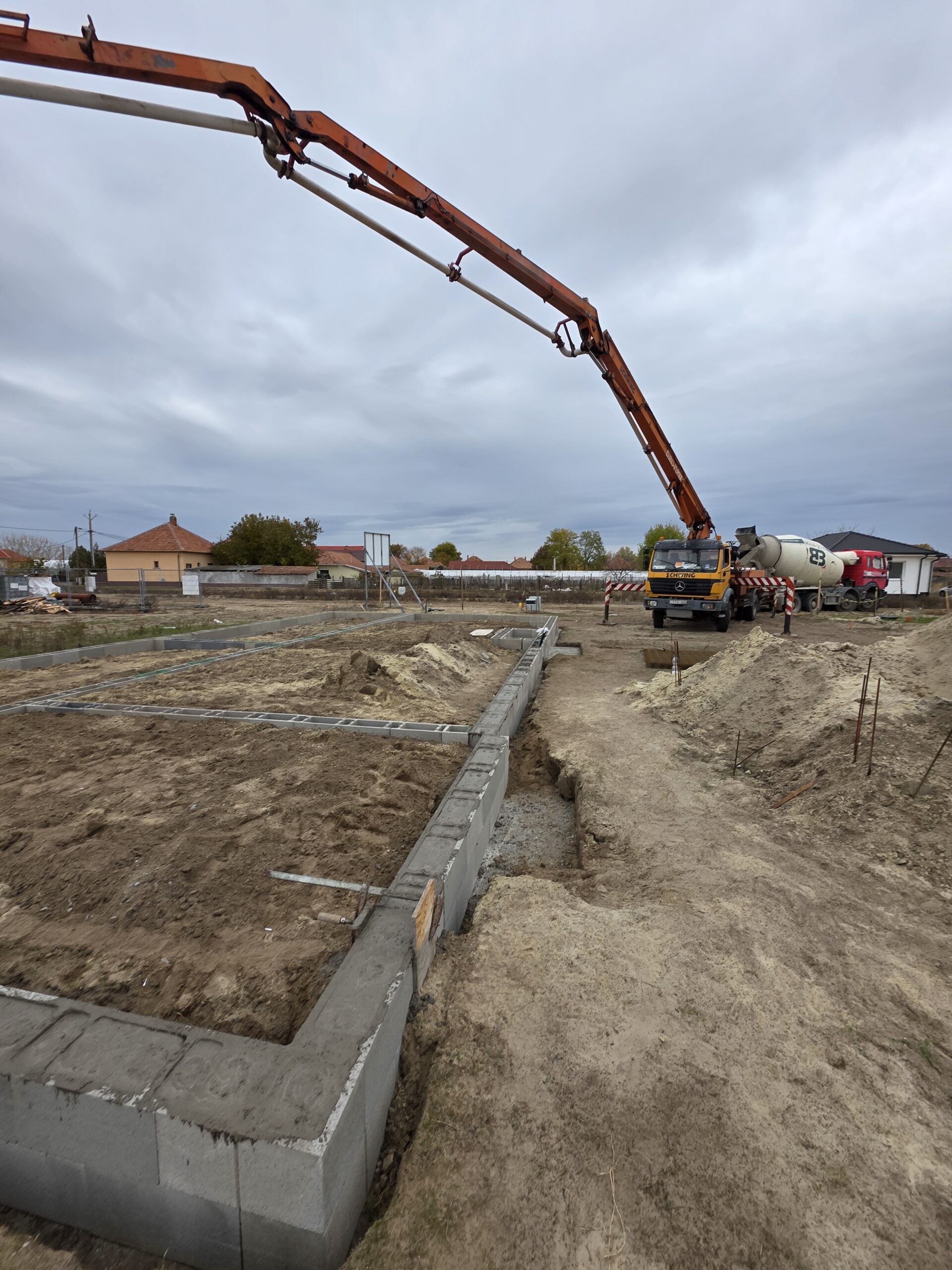

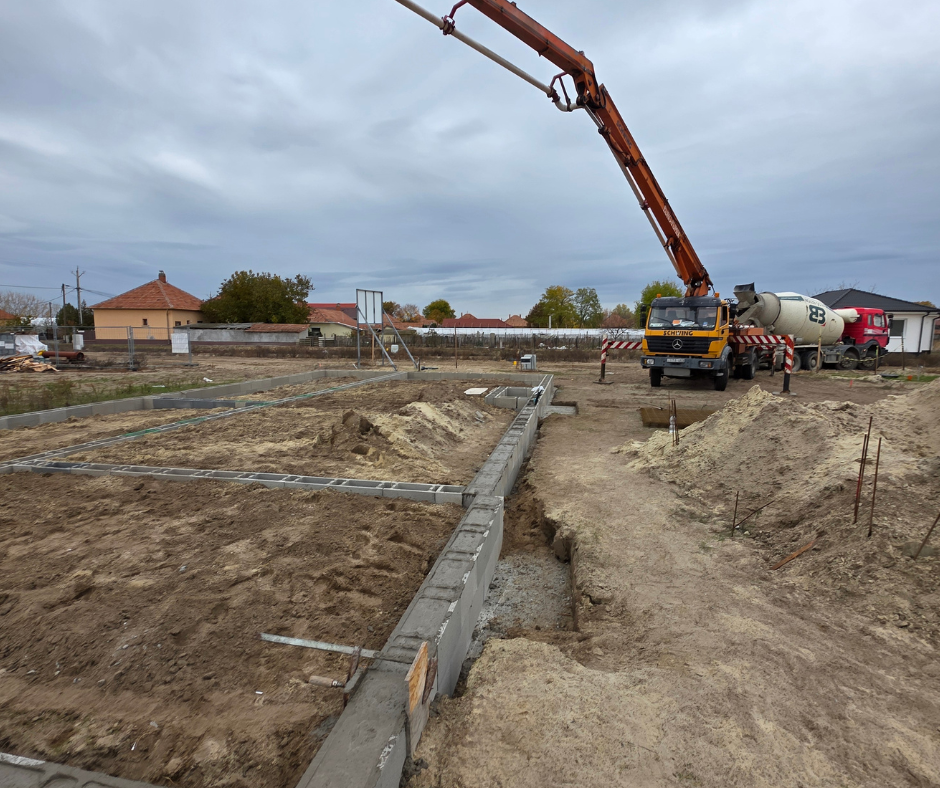

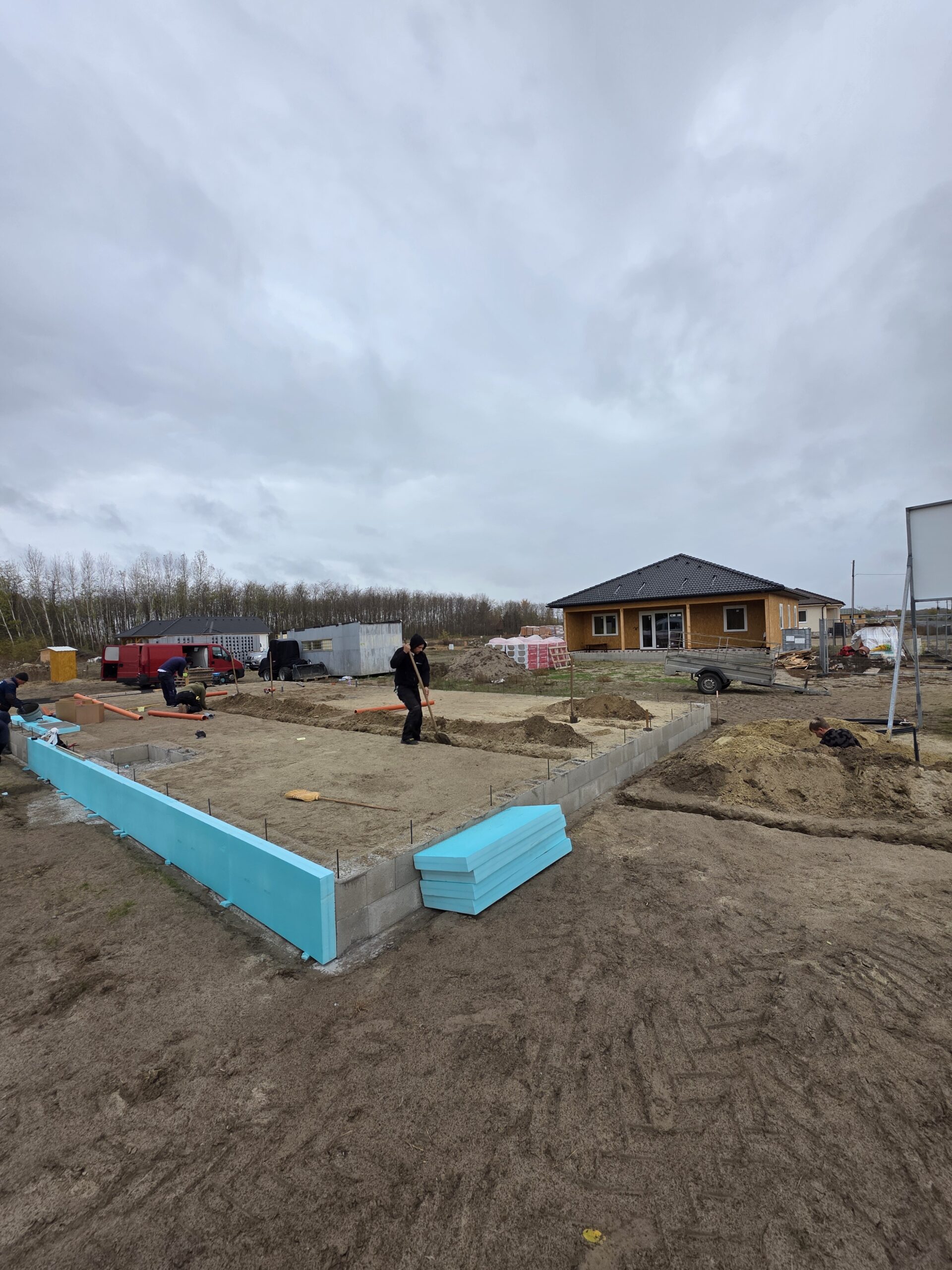

2025. október 22- november 4. — Az alap elkészült (alapozás + aljzat + közmű)

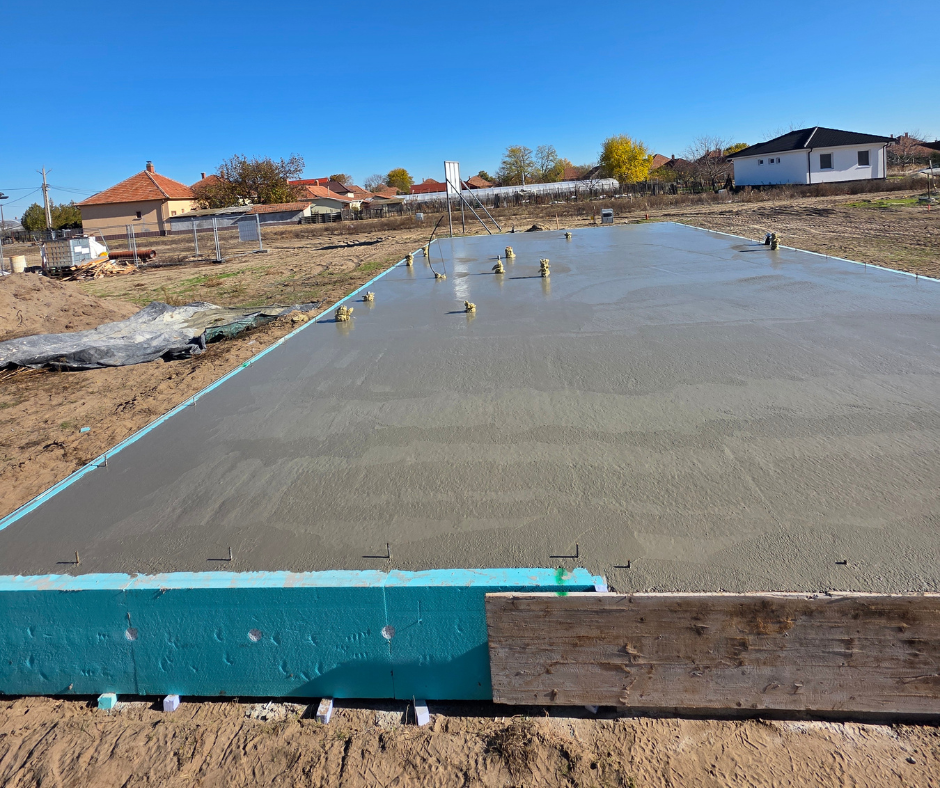

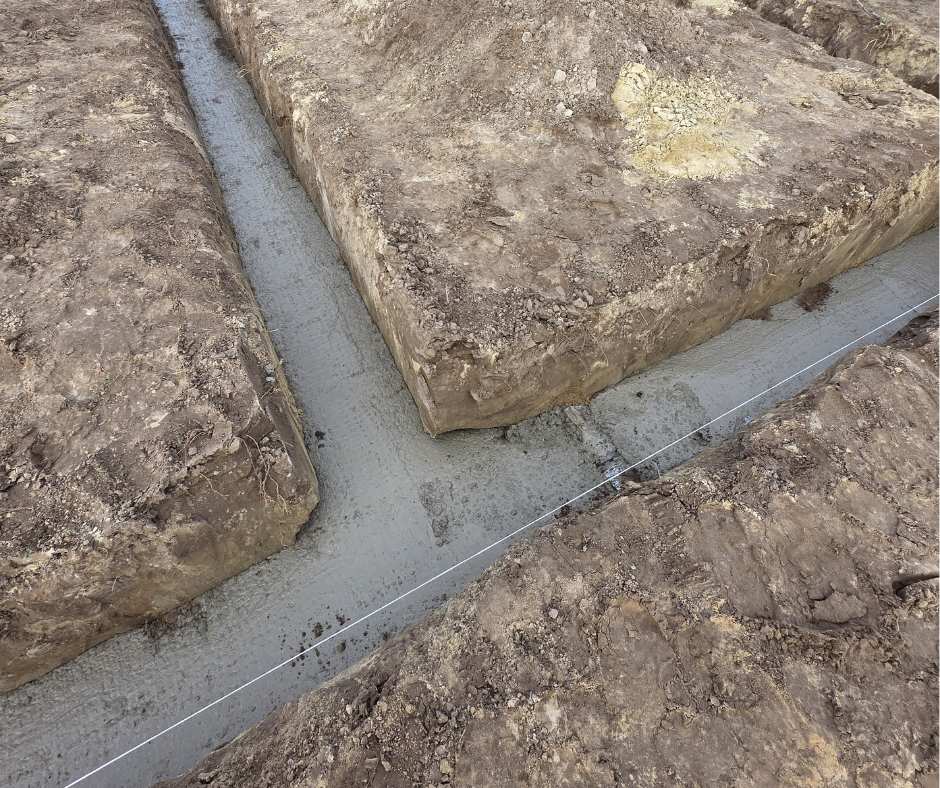

Az alapozási munkák során kialakítottuk az alapárkokat, majd elkészítettük az alaptestet és az alapkoszorút. Az alapkoszorú statikai szerepe kiemelten fontos: ez fogja össze az épületet alulról, és biztosítja, hogy a falak egy egységes szerkezetre épüljenek. A lábazat betonozása és a lábazati hőszigetelés is elkészült.

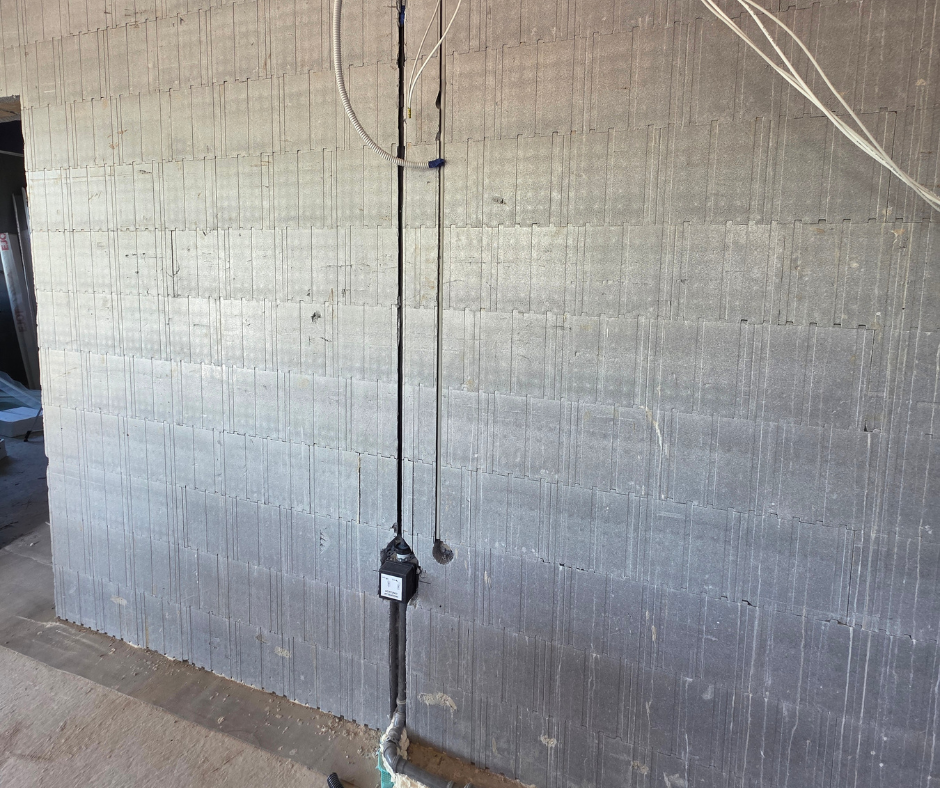

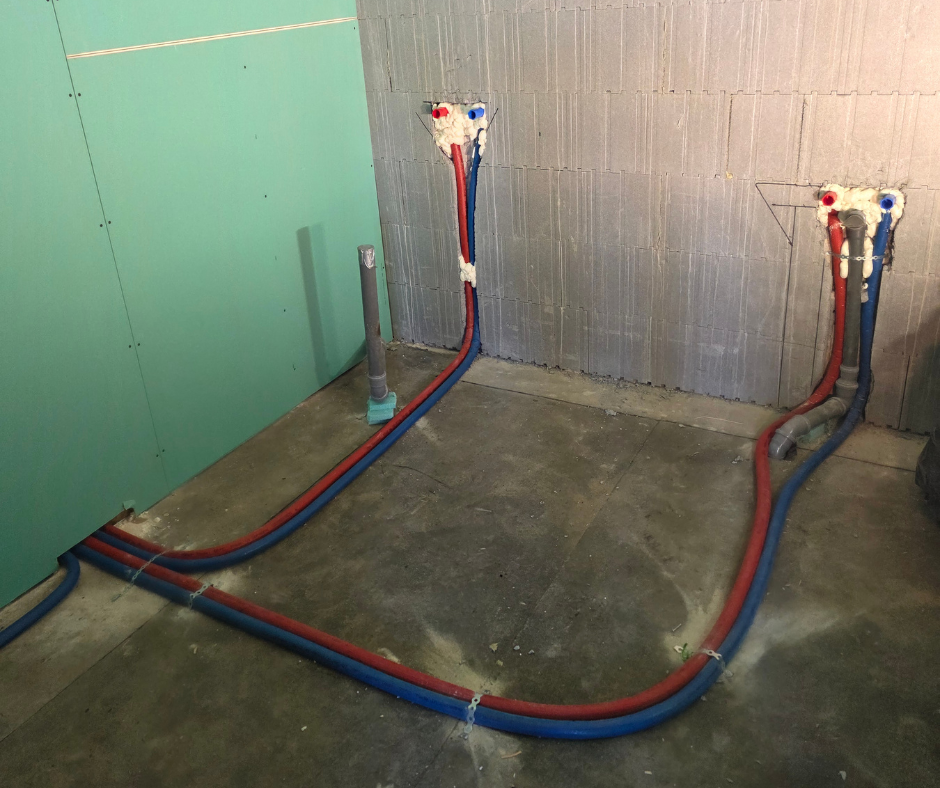

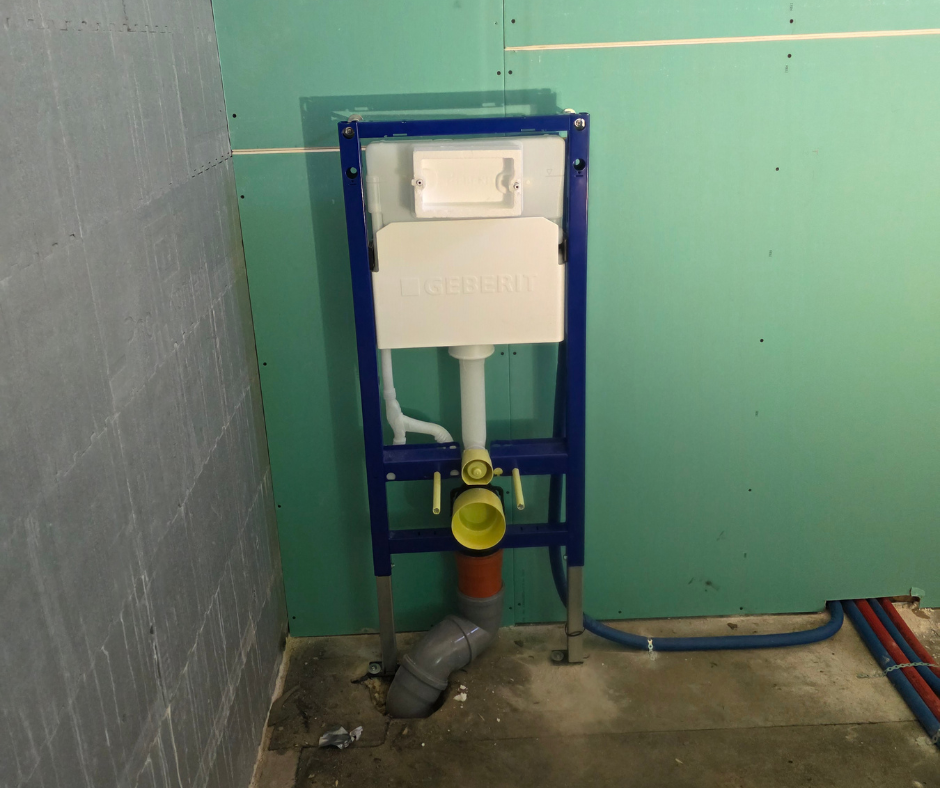

Ezzel párhuzamosan elkészültek a közmű alapszerelések is: beépítésre kerültek a szennyvíz- és ivóvízvezetékek.

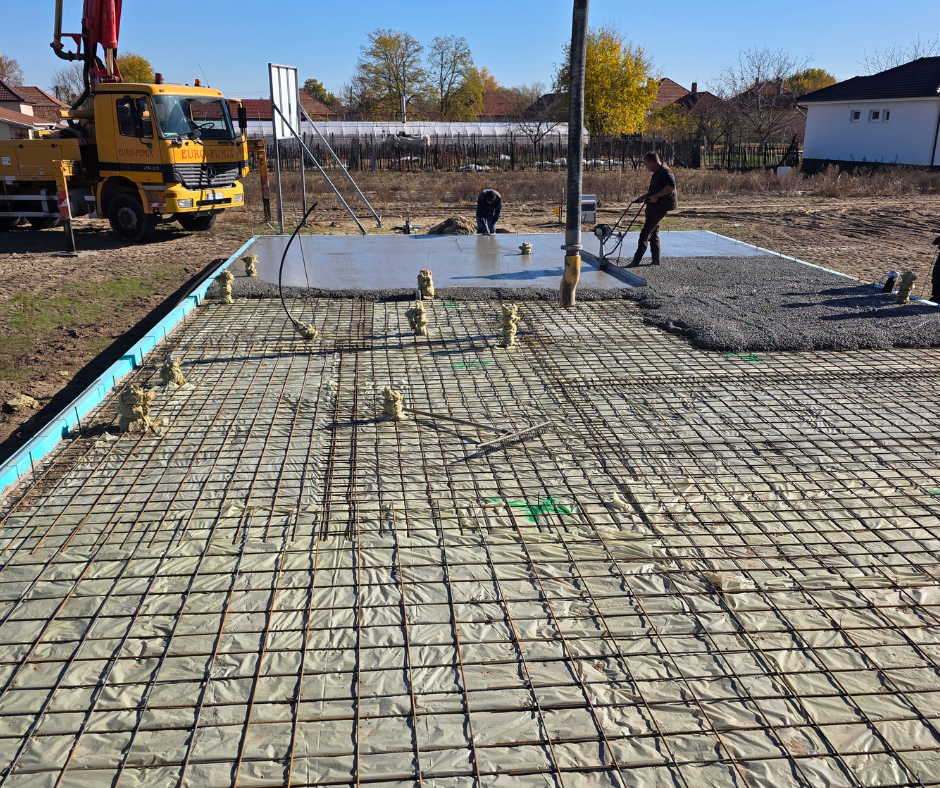

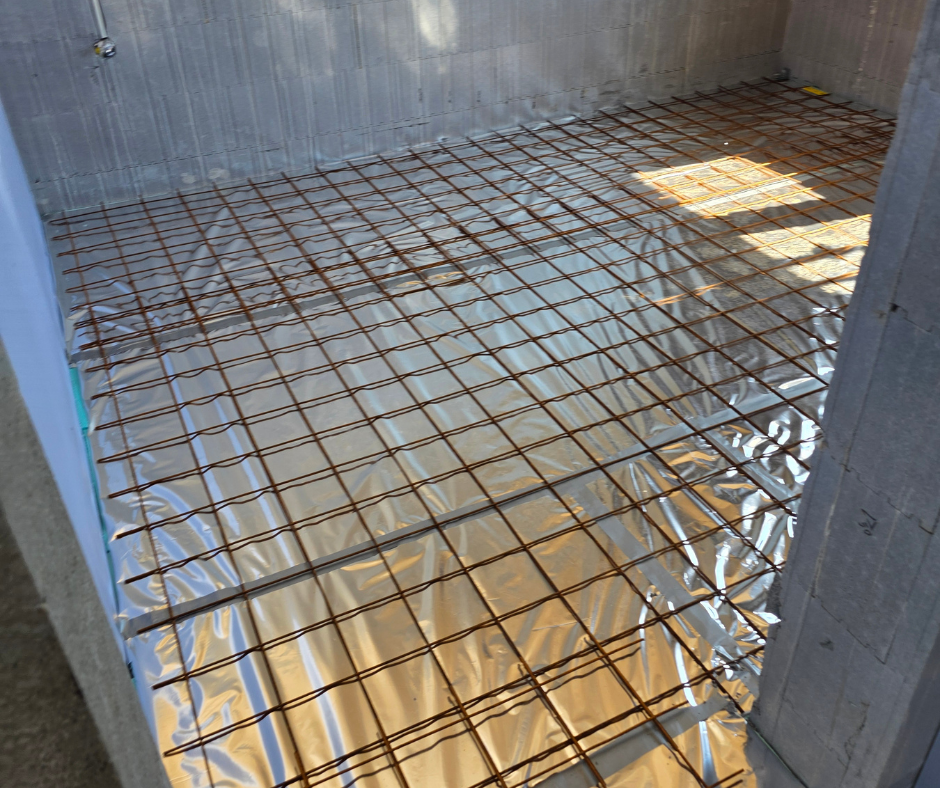

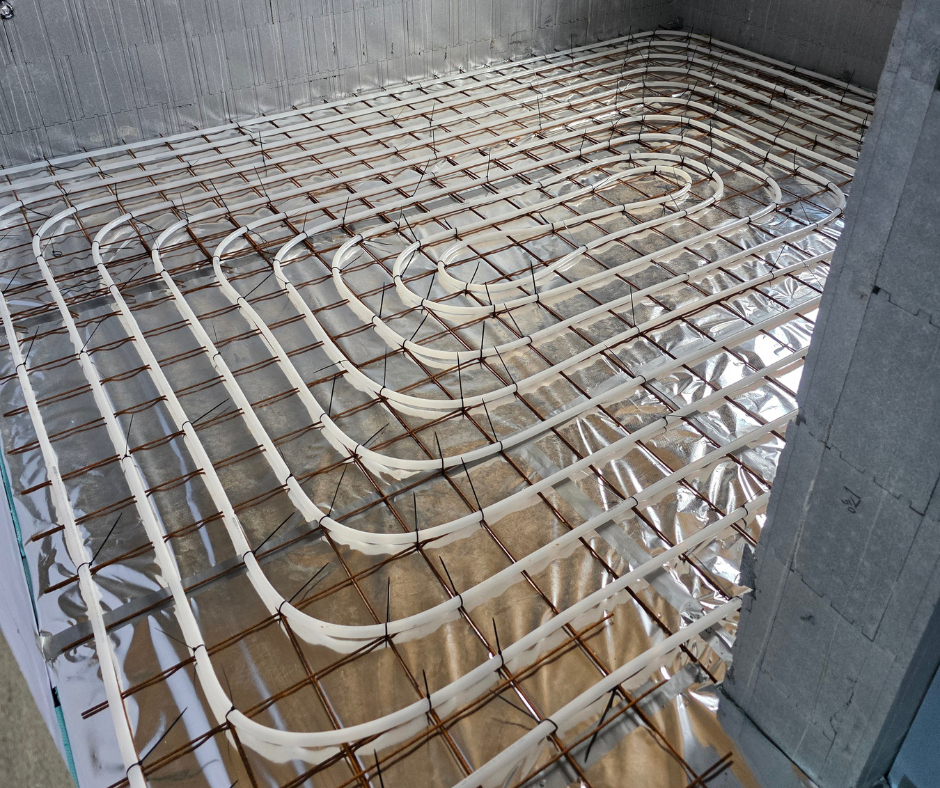

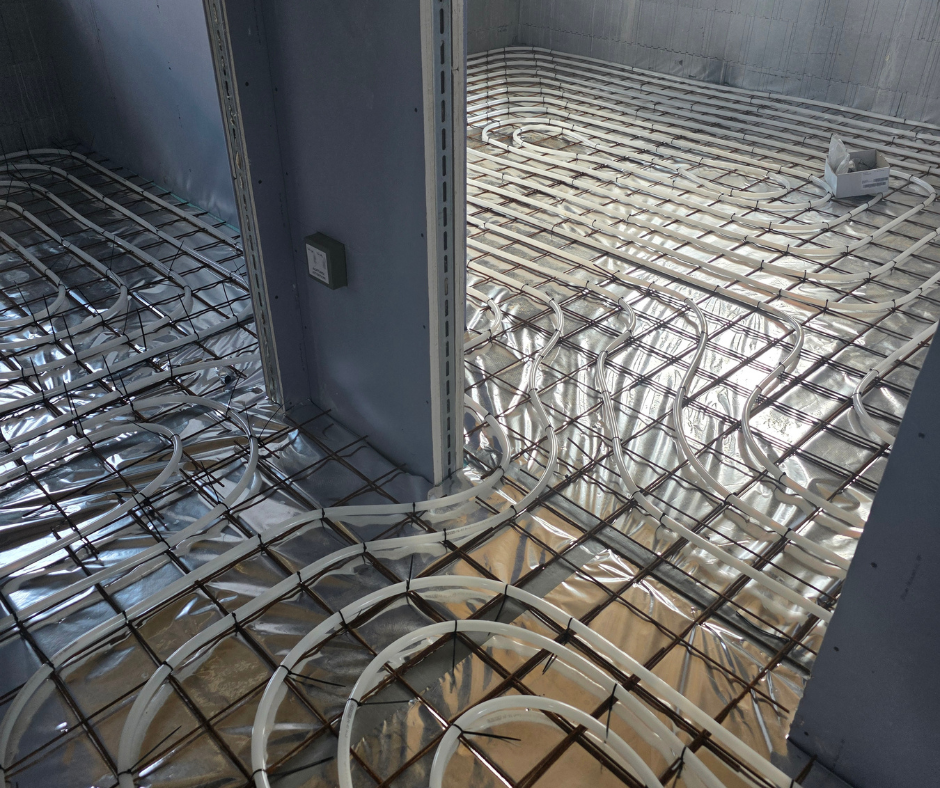

Az alap elkészülte után vasalt szerelőbeton, majd vasalt aljzatbeton készült. Ezek adják meg a padlószerkezet stabil alapját, és egyenletes terhelést biztosítanak a teljes épület számára.

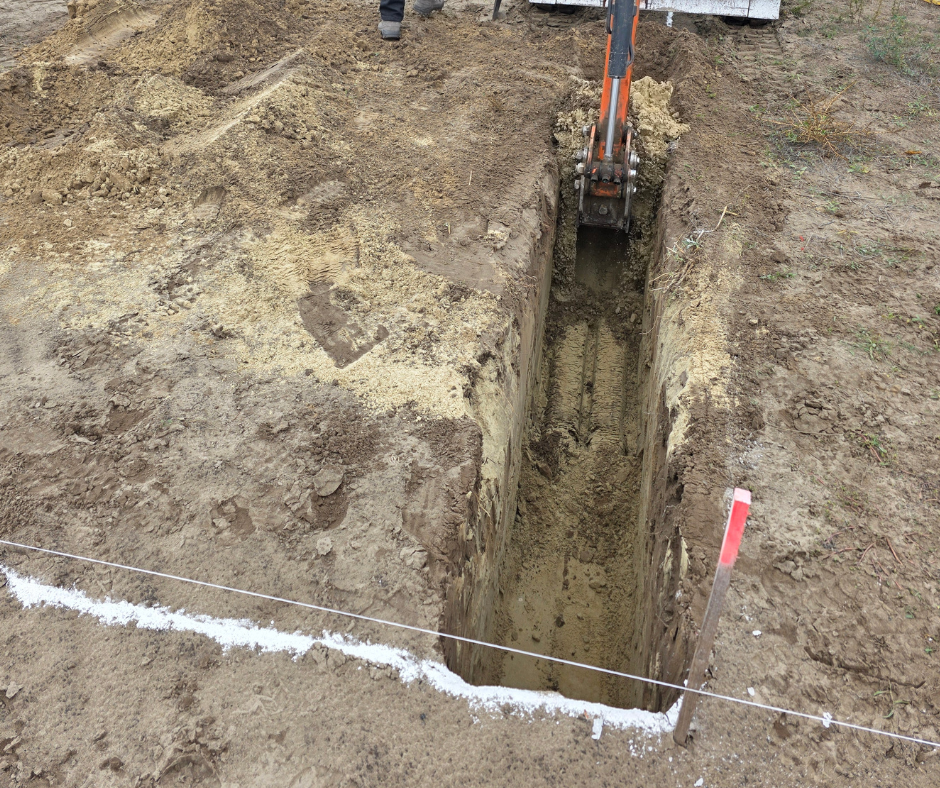

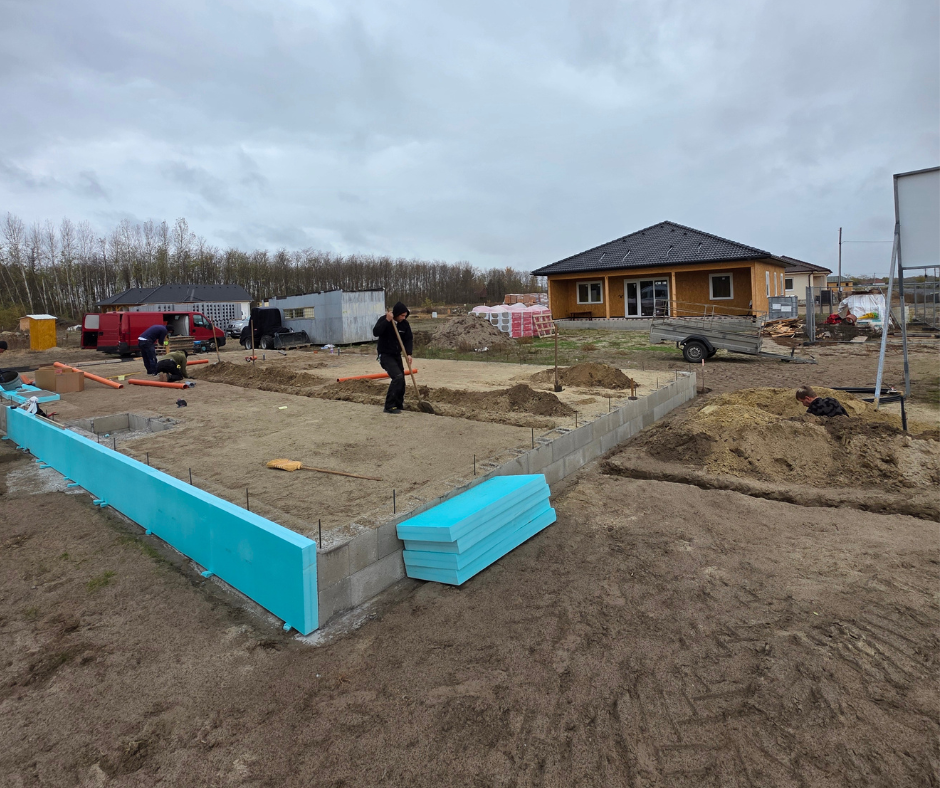

2025. október 20. - Kitűzés és az alapásás kezdete
Az építkezés első lépése a geodéziai kitűzés volt. A geodéta milliméter pontossággal meghatározta az épület helyét a telken és karókkal, valamint zsinórokkal kijelölte a falak vonalát. Ez egy nagyon fontos fázis, hiszen a ház pontos elhelyezkedése ekkor dől el: innen már minden további munka ehhez igazodik.
A kitűzést követően megkezdődtek a földmunkák és az alapozás előkészítése.
